编者按:2018年的暑假,对于西工程大的很多教职员工来说,是不平凡的40天。假期打卡40天,已经成为越来越多西工程大人的工作常态。“追赶超越”“争创一流”,是目标和方向,也是能量和动力;办学106年、独立建校40周年的接力出发,是庆祝和汇聚,也是传承和复兴。好风凭借力,追赶正当时,滚滚热浪,无法抵挡“追赶超越”的步伐,暑期无休,彰显“争创一流”的决心。在火热的暑假里,党员干部和教职员工自觉肩负起西工程大人的历史使命,靠着同心同德、心系发展、攻坚克难的坚定决心,靠着吃苦耐劳、主动承担、协同推进的扎实行动,使得学校的各项工作有坚守、有创新、有推进、有成效。学校新闻网将推出系列报道,展示各单位暑期工作的状态和成效,以此继续凝聚全校上下攻坚克难、干事创业的磅礴力量,推进学校各项事业建设发展的步伐,为独立建校40周年校庆献礼。
多项工程齐施工 协调联动保进度——基建处暑期工作展示
基础建设是学校发展的基础保证,在全校上下喜迎学校独立建校40周年的校庆之际,为了给我校师生提供更好的生活学习环境,基建处工作人员在校党政领导的指导下,暑期克服炎热与阴雨,长期往返临潼、金花两校区建筑工地,协同校内相关部门、设计院,及时解决施工过程中出现的问题,配合监理单位、施工单位、材料供应商克服治污减霾、原材料价格上涨等诸多不利因素,加班加点,追赶超越,按时保质完成一系列基建工作。期间,校党委书记刘江南、校长高岭、副校长王进富多次来工地现场指导工作,保障了各项工作的推进。

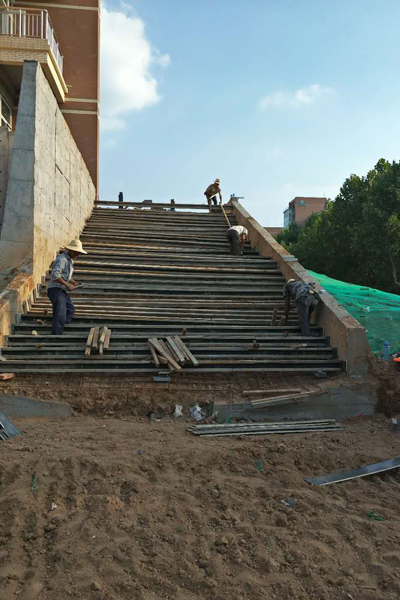

一、临潼校区7#、8#教学楼室外工程
基建处积极协调施工单位及设计单位,通过合理调整技术方案及工序等手段,克服市场人工费、材料价上涨、短时强降雨较多、因治污减霾等政策影响导致施工受阻等不利因素影响,基本完成了临潼校区7#、8#教学楼室外工程北侧、南侧、西侧的工程内容,主要有:

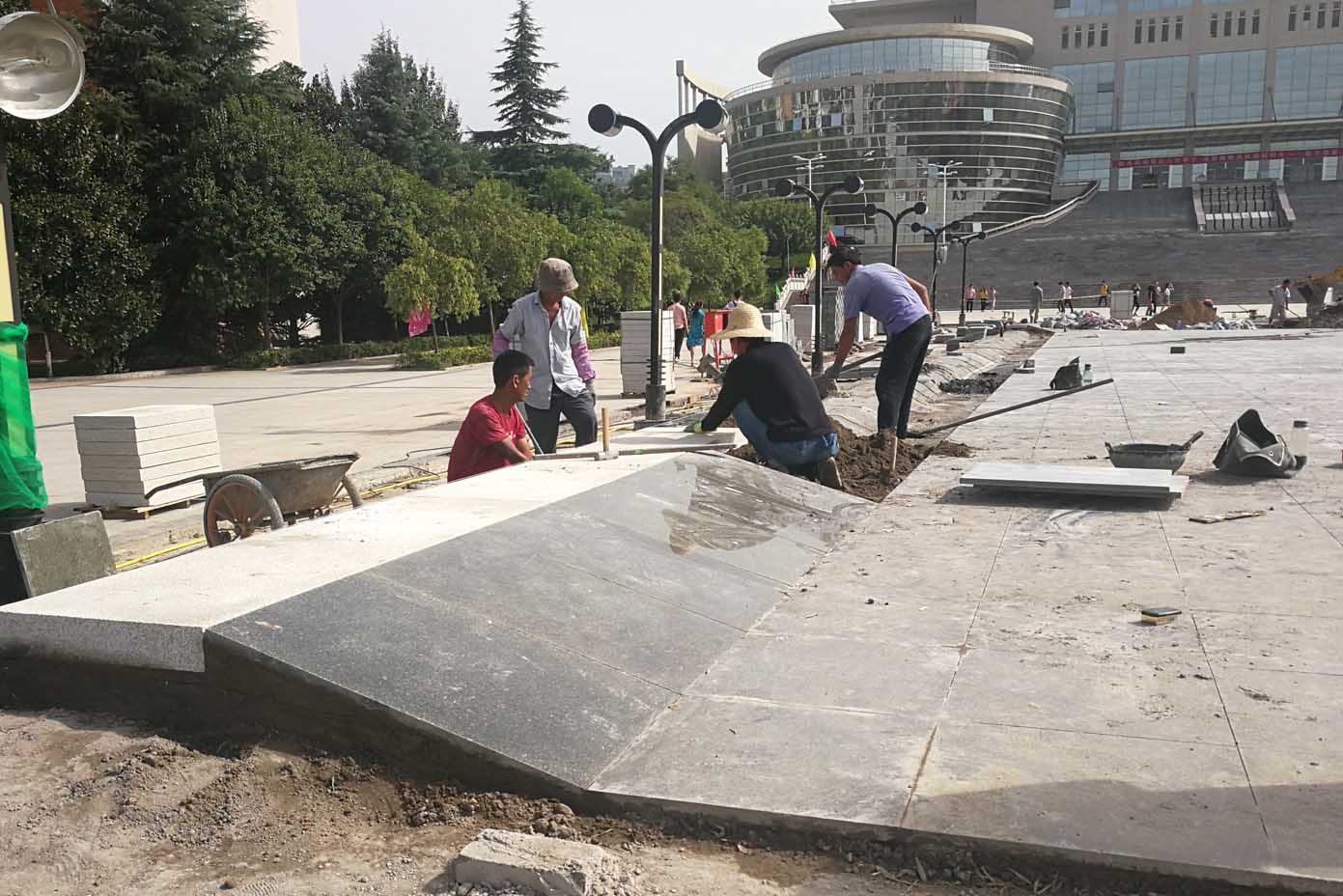

1.完成西侧广场石材的铺贴,挡土墙干挂石材及挡土墙下绿化场地的整平,主入口台阶石材的铺贴,完成环化学院西侧废水池末端水电埋管施工;
2.完成南侧雨水管的安装,混凝土道路施工,透水砖的铺贴,绿化池的整平及散水施工;
3.完成北侧雨水管的施工,混凝土道路路基及路面施工,北侧机电学院入口台阶石材的铺贴;
4.完成三个内庭院的石材铺贴;
5.完成地下室车库彩磨地面混凝土施工,完成管道层保温吊杆施工;
6.因东侧挡墙支护方案影响的东侧工程内容预计9月底全部完成。
二、临潼校区中心水景改造工程

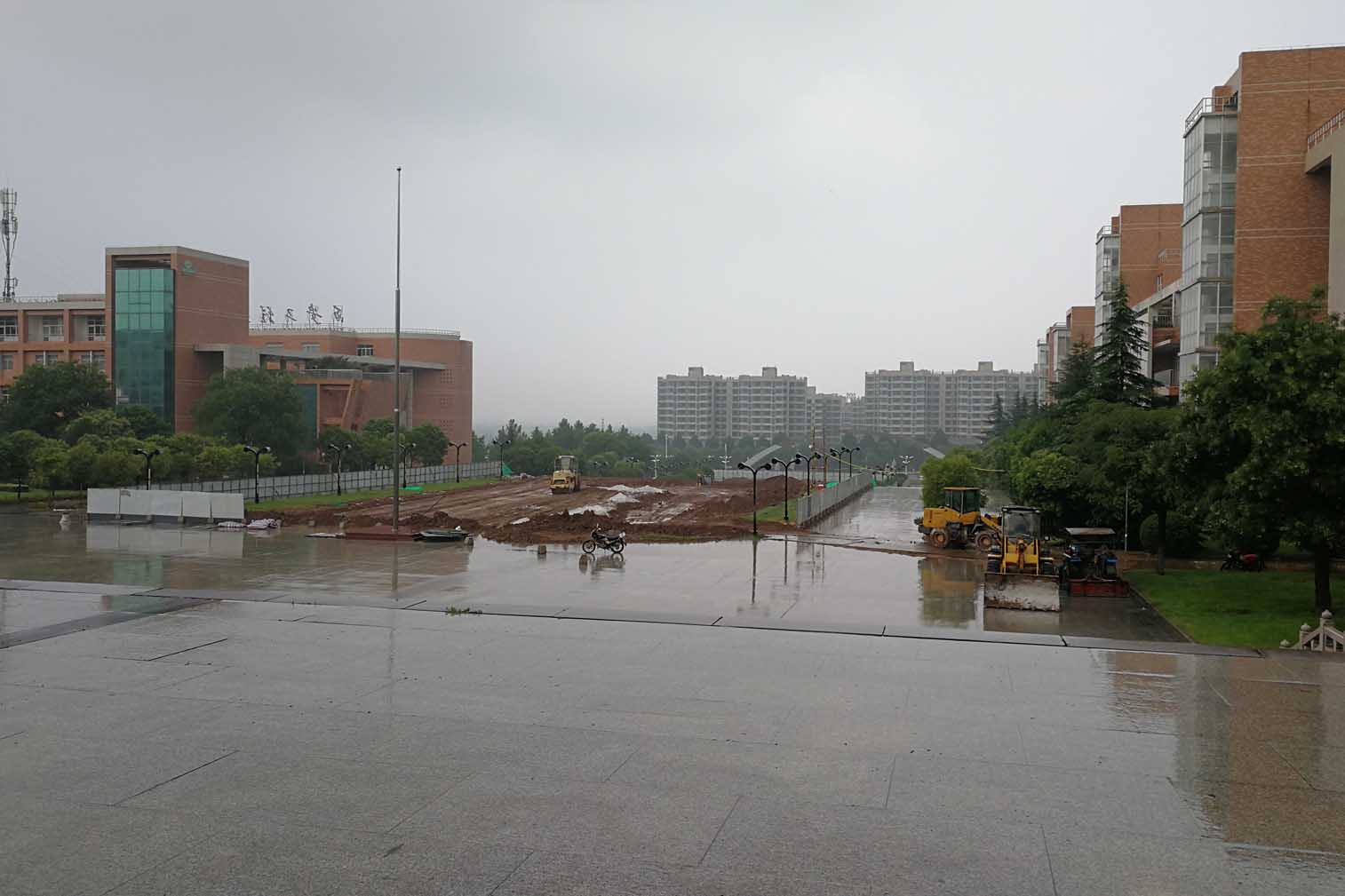

临潼校区图书馆北侧中心水景改造工程于7月20日开始施工,正式施工前,协调后勤管理处移除原有场地内的绿化树木、接水、接电等工作。在施工过程中,环保治污减霾严查,多次协调土方开挖外运事宜;克服高温及暴雨天气的影响,合理安排工序及进度;基建处协同项目部积极沟通协调,安排材料的及时供应,保证工期,完成的主要内容有:
1.完成场地表层的清理,土方的开挖外运,灰土施工、底层垫层浇筑、钢筋绑扎支模板、混泥土浇筑、防水施工;

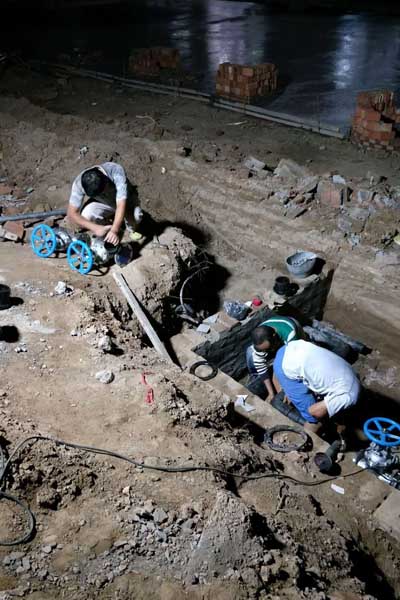

2.水池内给排水管的预埋安装,镜面石材铺贴完成80%;
3.南侧水池两侧原绿化带拓宽混凝土浇筑,东西两侧原台阶拆除后花池施工;
4.北侧水池以北完成原绿化带恢复石材地面浇筑混凝土及两侧给排水管、电管预埋施工,混凝土浇筑、恢复石材路面,加班加点,确保开学前,管网管沟施工完毕,人行道路面的恢复,尽量不影响师生的通行。目前该工程已经接近尾声,正在进行池底镜面石材的铺贴。
三、金花校区田径场改造工程
金花校区田径场改造工程于6月23日开始施工,因工期紧,任务重,基建处积极组织协调,做好工程管理及进度安排。因该项目是改造工程,牵涉甚广,包括原有场地周围看台的拆除、场地垃圾的清除及表层平整、翻修原有的排水沟道,场地周围及地下管网及管线的整改,接水接电等,基建处协调相关部门多次沟通,解决施工前的障碍问题,保证工程的顺利开工。在施工过程中,面临诸多障碍,基建处安排项目部利用时间间隙,提前安排材料的进料计划及人员安排计划;多次和环保局、城市管理局、质监站、建设局执法大队沟通协调,安排项目部加班加点,夜间外运建筑垃圾及黄土;克服高温及暴雨的天气影响,根据天气变化调整施工内容及工序,尽量减少天气条件影响施工进度;为节约资金,现场拌合灰土,安排项目部配备雾炮、防尘网等治污减霾;现场不允许喷漆,灯杆、围栏等在工厂定制,现场直接安装。基建处协调项目部积极做好应对措施,克服各种不利因素及环保严查,白灰、水泥、红砖等材料上涨,保证工程的顺利进行。暑期完成的主要工作内容有:
1.场地围网的安装,主席台基础施工完毕,索膜结构焊接完毕;
2.场地灯杆预埋及安装施工完毕,篮球架安装已经完成;

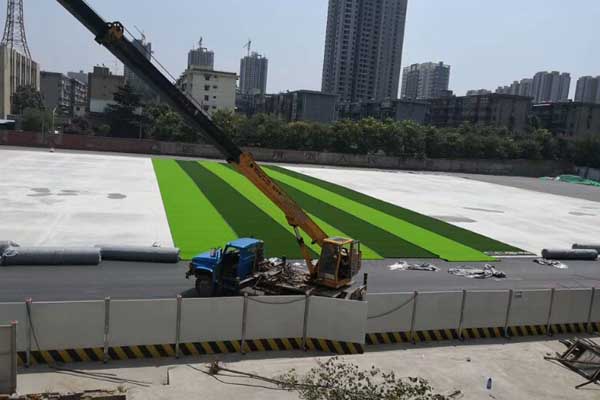

3.塑胶跑道基础面层施工完毕,足球场地人造草的施工完毕;
4.墙面美化方案已定,采用挂草皮处理。目前主要是塑胶跑道面层施工、膜结构的施工安装、墙面及原有看台的美化,预计9月15日工程完工。
四、临潼校区7#、8#教学楼大厅装修工程
该工程于7月20日开工,因该大厅层高11米,施工难度大,大厅采取搭满堂架施工,在施工过程中,与设计人员沟通处理图纸变更及相关技术问题,主要完成的内容有:
1.南北两侧墙面异形窗改造施工,大厅钢结构真石漆喷涂处理,
2.室内吊顶及桥架安装,墙面底版真石漆、木方通施工,地插及管线的预埋;
3.目前主要是地砖的铺贴、吊顶灯的安装、中间LED屏及无线终端的安装,预计9月20日完工。
五、Z1-Z4加装外墙保温改造工程征求住户意见
7月22日,学校召开临潼校区Z1-Z4教师公寓楼加装外保温层工作信息通报会,共有112户参加了通报会。校工会、基建处按照学校要求利用暑假分别对临潼校区Z1-Z4教师公寓楼216户进行“公寓楼外保温改造方案”的意向确认调查。
1.利用假期时间多次给住户打电话约时间,填写意向调查表。进行统计分析,目前共有168户(占比77.78%)同意加装外保温。
2.假期中查阅Z1-Z4教师公寓楼图纸及档案,解决回答通报会上住户所提出的问题,形成书面报告。
六、金花校区3#住宅楼工程
金花校区3#住宅(26#楼)是广大教职工关心的民生工程,暑期期间,基建处督促施工单位,克服治污减霾、环保严查等外围不利因素,做好进度计划安排,加强协调,白天施工、夜晚出土。

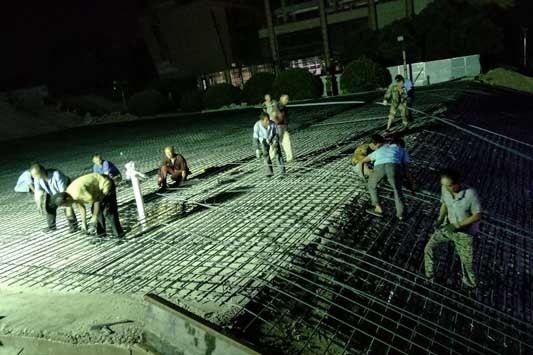

1.完成主体部分基坑开外和土方外运,场地布置、边坡施工(土钉、绑扎钢筋网片、锚索、喷浆)。
2.完成基坑变形监测及周围建筑物沉降观测、工程锚索、护坡桩检测等内容。
3.完成基坑围护、普探、验槽、试桩、试桩检测,完成图纸会审、答疑工作。

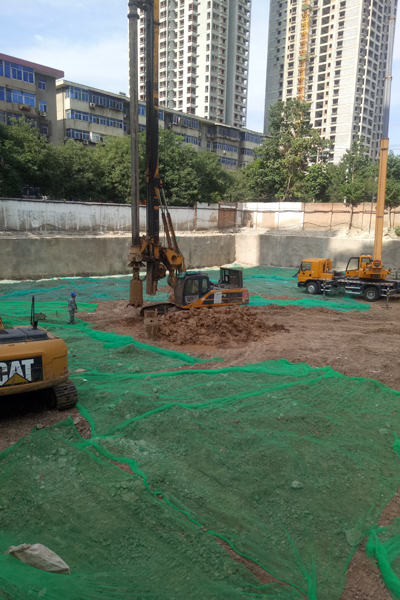

4.完成基坑二次开挖分界线基坑护坡支护,完成基坑南侧边坡的防霾喷淋雾化,目前正在进行工程桩打桩及混凝土浇筑,已经完成30根工程灌注桩。
七、临潼校区9#文体楼工程
1.配合设计院完成了9#文体楼工艺设计,施工图设计及室外设计,并将图纸送审图公司审核。
2. 8月2号完成文体楼陕西省教育厅十四运场馆建设部7月报表;
3. 8月13日配合发展规划处准备陕西省发改委文体楼可行性研究报告请示资料,行文《关于申请文体楼可行性研究报告批复的请示》;
4.完成文体楼陕西省发改委评审中心文体楼可研报告专家评审意见修改及正式报告上报,目前已转交省发改委处,随后跟踪发展规划处高占尧上报情况(8月13日上报资料);
5. 8月16日在陕西省筹备委员会场馆建设部会议室召开《西安工程大学文体楼体育工艺审核论证指导会》,专家在听取了主体设计单位中建西北院、体育工艺审查设计单位西安建筑科技大学设计院汇报后,一致通过了文体楼体育工艺审核;
八、临潼校区南生活区消防联动系统设施改造工程
1.临潼校区南部生活区消防联动系统设施改造工程施工整体已经基本完成,正在进行收尾工作,根据校领导指示安排9月15日前全部完成。
2.与设计院接洽临潼校区南部教学区消防改造设计,沟通相关事宜。
3.催促7#、8#教学楼施工单位整理消防、人防资料。
4.准备7#、8#教学楼消防人防检测招标前期工作。
5.完成7#、8#教学楼室外喷淋管道对接及联动线缆测试。为消防验收做准备。
6.完成工程训练中心消防管路检查及联动线缆连接。为消防验收做准备。
